Brenner Zulaufstrecke Nord – Los A1
Auftraggeber: |
ÖBB-Infrastruktur AG |
Ort: |
Unterinntal, Österreich |
Bauzeit: |
01/2009 - 07/2012 |
Ausführende Unternehmen: |
Rhomberg Bahntechnik (ARGE mit Alpine Bau GmbH) |
Auftragsvolumen: |
260 Mio. € (Anteil ARGE-Leistung: 55 %) |
Die Rhomberg Bahntechnik GmbH führt in ARGE mit der Alpine Bau GmbH (ARGE Alptransit Brenner) als Generalunternehmer (GU) den Auftrag der bahntechnischen Ausrüstung (Los A1 – Grundausrüstung / A7 – Oberbau Bestandsstreckentunnel) der Unterinntalbahn für die ÖBB-Infrastruktur AG aus.

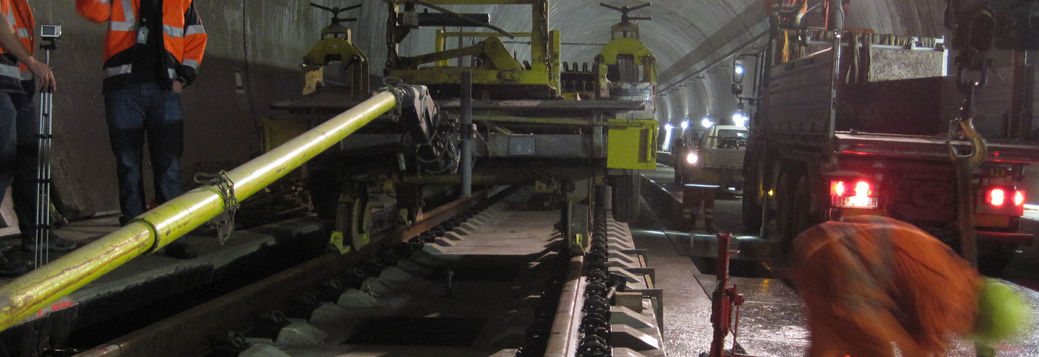

Die Neubaustrecke Kundl – Baumkirchen (41 Kilometer) – Unterinntalbahn verläuft überwiegend in zweigleisigen Tunneln, Wannen und Unterflurtrassen (34 Kilometer). Sie ist die zentrale Verbindung zum zukünftigen Brenner Basistunnel und ein Teilstück der Eisenbahnachse München–Verona (TEN-1-Strecke Berlin – Palermo). Der Tunnel wurde in der sehr kurzen Zeit von nur 43 Monaten ab dem Beginn des Einbaus der Bauprovisorien bis zur Fertigstellung ausgebaut.
Leistungen
Generalunternehmer | Türen |
Bauprovisorien | Tore |
Logistik | Dammbalken |
Sicherheit | Kettenhebezeuge |
Tunnelrestrohbau (Randwege, Füllboden, Spritzbetoninnenschale) | Schlosserarbeiten |
Masse-Feder-Systeme | Lüftungsanlagen |
Feste Fahrbahn | Pumpanlagen und Störfallbecken |
Provisorische. Schotterfahrbahn | Löschwasseranlage |
Kabelverlegung | Lärmschutz |
Hochbau | Tunnelreinigung |
Innenausbau |
Technische Daten
Tunnelreinigung: 34 403 m (Planung und Ausführung)
Bauprovisorien: 34 403 m (Planung und Ausführung)
Füllbeton: 113 093 m³ (Ausführung)
Randweg konventionell: 32 050 m (Ausführung)
Randweg Gleiter: 37 092 m (Ausführung)
Randweg Schächte: 2 094 St. (Ausführung)
Verlegen Kabeltrogdeckel: 69 142 m (Ausführung)
MFS A,A+ : 7 380 m (Ausführung)
MFS B: 2 890 m (Ausführung)
MFS C: 3 510 m (Ausführung)
MFS D: 5 390 m (Ausführung)
MFS E: 4 807 m (Ausführung)
Feste Fahrbahn: 70 717 m (Planung und Ausführung)
50 Hz-10 kV-Mittelspannungskabel: 100 km (Ausführung)
50 Hz-Niederspannungskabel: 380 km (Ausführung)
50 Hz-Fernmeldekabel: 75 km (Ausführung)
50 Hz-Potentialausgleich: 12 km (Ausführung)
16,7 Hz-Hochspannungskabel: 73 km (Ausführung)
|
16,7 Hz-Rückleiter: 5 km (Ausführung)
ST-Signalkabel: 210 km (Ausführung)
TK-Kommunikationskabel: 142 km (Ausführung)
TK-LWL-Schlauch: 995 km (Ausführung)
Hochbau, Innenausbau: 43 St. (Ausführung)
Türen, Tore: 69 St. (Planung und Ausführung)
Schleusentüren: 114 St. (Planung und Ausführung)
Kettenhebezeuge: 35 St. (Planung und Ausführung)
Ventilatorenanlagen: 44 St. (Planung und Ausführung)
E-Technik Ventilatorenanlagen: 44 St. (Planung und Ausführung)
Störfallbecken: 10 St. (Planung und Ausführung)
Pumpanlagen: 37 St. (Planung und Ausführung)
E-Technik Pumpanlagen: 37 St. (Planung und Ausführung)
Erdverlegte Löschwasserleitung: 4 000 m (Planung und Ausführung)
Löschwasserleitung Tunnel: 31 000 m (Planung und Ausführung)
Brunnen & Brunnenstuben: 3 St. (Planung und Ausführung)
E-Technik Brunnen: 3 St. (Planung und Ausführung)
E-Technik Löschwasserleitung: 20 St. (Planung und Ausführung)
Schallschutz: 26 997 m² (Ausführung)
|
